Guyane. Dix mois de travaux pour la future centrale bioénergie du Larivot

EDF SEI Guyane a confié à Sadertelec la réalisation du raccordement souterrain en 90 kV de la future centrale bioénergie du Larivot, près de Cayenne.

La mise en service de la future centrale bioénergie du Larivot est prévue fin 2026. Ce chantier clé pour le territoire nécessitera 10 mois de travaux pour la mise en place de 3.6 km de double liaison souterraine pour « sécuriser l’alimentation électrique et accompagner le développement du mix énergétique local. »

La double liaison souterraine de 3,6 kilomètres constituera un axe stratégie entre le Poste d’Interconnexion et de Mesure de la centrale et le pylône aéro-souterrain du Larivot, en raccordement aux lignes aériennes existantes de Balata et Malouin.

Trois phases de construction

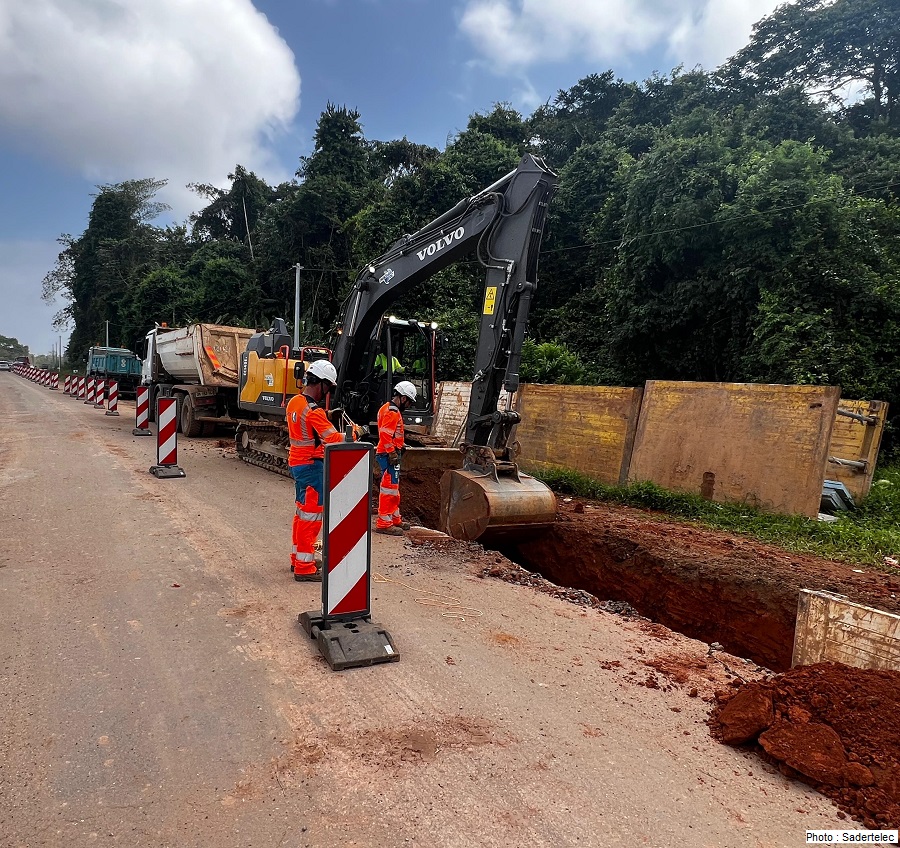

La première phase de construction, d’une durée de 8 mois (jusqu’en juillet 2026) sera consacrée à la construction de fourreaux PVC bétonnés sur l’ensemble du linéaire. Sur des points particuliers, deux forages dirigés de 115 m et 185 m seront réalisés.

Lors de la deuxième phase du chantier, prévue en août 2026, les câbles haute tension acheminés en Guyane par EDF seront déroulés dans les fourreaux par les équipes spécialisées de Sadertelec.

La dernière phase consistera en la construction des ouvrages de raccordement et de fermeture.

Favoriser l’emploi local

Pour « contribuer à l’économie locale », Sadertelec s’appuie sur l’entreprise guyanaise RSG pour la construction de 2,6 km des 3,6 km de fourreaux bétonnés nécessaires. Les forages dirigés sont confiés au groupe Gendry, déjà implanté en Guyane.

La réception complète de l’ouvrage et la mise en service sont programmées pour septembre 2026, marquant une nouvelle étape dans le renforcement du réseau électrique guyanais.

Facebook
Twitter
LinkedIn
WhatsApp
Email

Actualité

Politique

Economie

CULTURE

LES BONS PLANS​

KARIB'Archives

Rechercher un article par mot clé dans nos archives à partir de 2020

DERNIERES INFOS

LE TOP KARIB'INFO
